下水道施工說明

公共管網施工說明

為避免對施工時對四周環境造成太大衝擊,降低對居民交通影響,本工程公共管網施工時將盡量採用免開挖工法(又稱推管工法) ,在覆蓋層太淺,免開挖工法有可能影響地面時,才採用明挖覆蓋工法。

免開挖工法種類

免開挖推管工法主要是管路沿線不從地面全面開挖,而是在地底下推進。主要作法為在適當的距離(通常數十公尺到數百公尺)設置工作井,並進行工作井開挖;等預定深度、做好相關保護設施後,將管路推進機具吊入工作井,用千斤頂等設備將推進機推入土中,推進機後面帶著管材一起進入土中,達到管材設置的目的。主要推管工法依推進機具設備及能力,可概分為下列幾種:

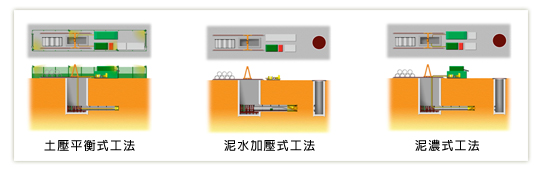

  1. 土壓平衡式
  2. 泥水加壓式
  3. 泥濃式

公共管網主要施工項目

  • 工作井施築
  • 出發到達段地改
  • 推管工程
  • 人孔施築與回填
  • 主要檢驗

工作井施築-場地佈置

測量找出工作井位置後進行路面刨除。

試挖

測量找出工作井位置後先行試挖,以確認無管線或進行管線遷移(若管線無法遷移,則通報請工程師,辦理工作井位置變更)。

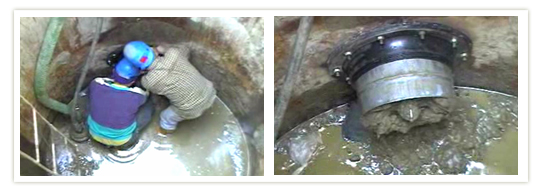

工作井施築

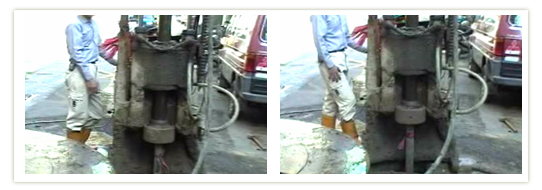

  • 圓形鋼環,置於立坑機內並向下壓入,在壓入進行中,隨時調整水平。
  • 將鋼環中之土壤取出運走。

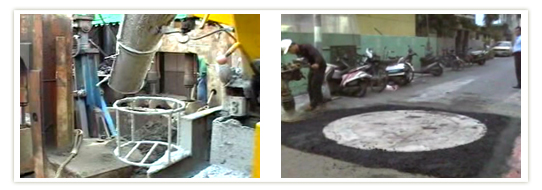

工作井施築-混凝土底板澆鑄及復原

  • 以水中混凝土澆置工作井底版。
  • 混凝土澆鑄完成後,即可先將路面復原,並加覆工版恢復交通,以待後續推管推進。

出發到達地改

推管工程-場地佈置

推管工程 – 推進機安裝

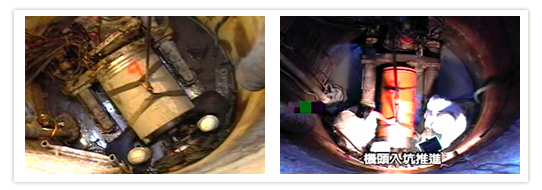

機頭安裝推進:對潛盾機內的標的物校測後,於管線計畫中心線上一面推進,一面修正方向誤差。

推管工程 – 管材推入

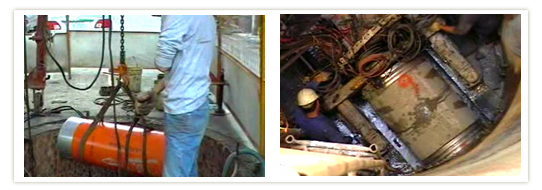

將RC管銜接機頭後,由千斤頂緩慢推進,一邊校正方向,重覆動作,直到推進完成。

到達

取出機頭:RC管推進完後取出機頭。
機械撤除:推進完成,卸除推進裝置。

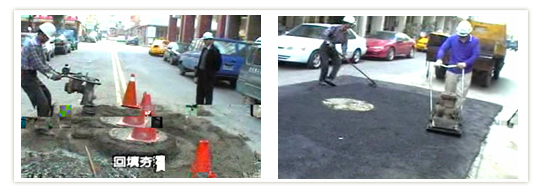

人孔施築-回填及恢復

待人孔組立完成後,在鋼環與人孔間以回填砂、回填級配夯實再舖設瀝青混凝土。
